1. 프로젝트 개요
본 프로젝트는 신장 위구르 자치구 우루무치시 톈산구 시허우제 집중사무구역에 대형 케이지 방식 기계식 입체 주차장을 신설하는 사업이다. 총 7개소의 주차장과 14개의 출입구를 건설하며, 총 주차면은 420개이다. 건물은 8층으로, 지하 2층은 소형차 주차면, 지상 6층은 SUV와 소형 승용차 주차면으로 구분된다. 설비 최대 적재하중은 2500kg, 설비 전체 사용연한은 30년, 내화등급은 1급이다.

프로젝트는 우루무치의 한겨울 시공 가능 기간에 맞춰 진행되었다. 전 지역에 장기간 폭설이 덮여 도로와 작업장에는 지속적으로 눈이 쌓이고 결빙되었다. 이로 인해 세 가지 핵심적인 어려움이 발생했다.
첫째, 극한의 저온 환경이다. 연중 최저 기온은 영하 30도까지 내려가며, 강철 구조 부재를 야외에 하룻밤만 두어도 완전히 눈과 얼음으로 덮인다. 고소 인양, 용접, 설비 배선 작업에는 미끄럼 방지, 동상 방지, 설비 동파 방지 등 중대한 안전 위험이 존재했다.
둘째, 납품 일정이 극도로 촉박했다. 전체 공정의 총工期는 불과 3.5개월로, 설계·생산·설치·검수의 여러 공정이 고도로 압축되어 완충 기간이 전혀 없었다.
셋째, 지역 특수설비 감독에 관한 특별 요구 사항이 존재했다. 신장 특수설비검사원은 현지 프로젝트의 주 강철 구조물에 대한 현장 용접을 명확히 금지했으며, 설비와 전기 제어 부품은 모두 고한랭 환경에 적합해야 했다.
본 프로젝트의 프로젝트 매니저로서, 프로젝트 수립, 설계, 생산, 출하, 현장 설치, 특수설비 검수, 사후 운영·유지보수에 이르는 전 과정 관리를 주도적으로 총괄해야 했다. 사전 리스크 예측, 다중 라인 병행 관리, 동절기 특별 안전 보장, 인문적 팀 동기 부여 등의 정밀 관리 수단을 통해 전체 설계·생산·시공 인력이 극한의 추위, 촉박한 공기, 춘절 휴업 리스크 등 여러 난제를 극복하도록 이끌었다. 프로젝트는 최종적으로 정해진 기한 내에 완벽하게 인도되었으며, 특수설비검사원의 전 항목 검수를 한 번에 통과하였다. 동시에 고한랭 지역 대형 입체 주차장의 표준화된 관리 적용 템플릿을 구축하였다.
2. 프로젝트 수립 단계: 전방위적 사전 리스크 통제로 원천적 전 과정 위험 회피
프로젝트 수립 초기에는 ‘먼저 현장 답사, 그다음 방안 확정, 동시에 권한과 책임을 명확히’ 하는 관리 방침을 견지하였다. 유사 프로젝트의 회고에서 드러난 기초 설계, 계약, 토목 공사 간 충돌 문제를 사전에 회피하였다.
2.1 현장 토목 사전 점검을 통한 공간 충돌 결함 회피

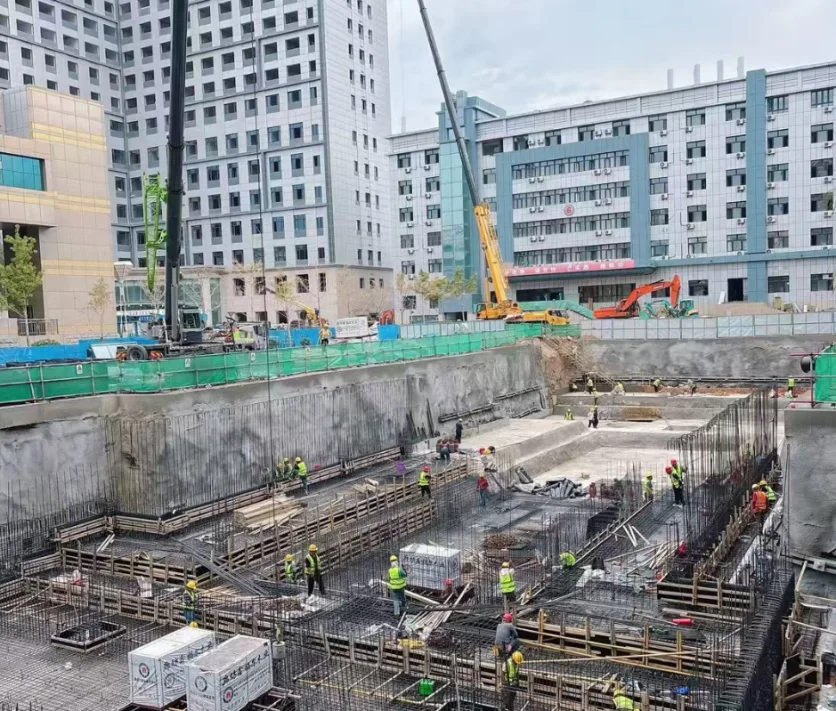

토목 및 구조 설계팀과 함께 현장 실측을 진행하여, 승강 가이드 레일 기둥과 옹벽, 지하 집수정이 겹치는 충돌 위험을 사전에 정리하였다. 동시에 토목 시공사와 협의하여 기초 계획을 최적화함으로써, 유사 프로젝트에서 발생했던 후기 기둥 편차 및 대규모 천공 보정으로 인한 재작업 문제를 근본적으로 해결하였다. 또한 토목 시공 기준을 재검토하고, 토목 완공 후 전 구역 표고 재측정 메커니즘을 사전에 합의하여 지하 2층 바닥 높낮이 차이와 출입구 층고 오차 초과와 같은 품질 문제를 회피하였다.

2.2 계약상 권한과 책임의 명확한 구분으로 경계 모호 리스크 제거
과거 프로젝트에서 매립 철물의 생산, 제작, 설치 책임이 명확히 약정되지 않았던 문제점을 해결하기 위해, 프로젝트 수립 단계에서 계약서에 매립 철물 전 과정의 권한과 책임을 세분화하였다. 발주처, 생산 공장, 설치 작업반의 3자 업무 분장을 명확히 하여, 추후 책임 전가로 인한 업무 지연을 방지하였다.
2.3 현지 감독 기관과의 사전 협의를 통한 지역 규범 요구 사항 확정
신장 특수설비검사연구원에 선제적으로 협의하여, 현지 강철 구조물 시공의 강제 기준인 ‘주 강철 구조물 현장 용접 금지’를 사전에 확보하였다. 이를 설계·생산의 사전 제약 조건에 반영하고, 모든 주 빔과 가로 빔 연결부를 공장에서 사전 제작하여 조립하도록 함으로써, 추후 대규모 시정 작업을 원천 차단하였다.
2.4 고한랭 작업 환경에 대한 특별 사전 계획 수립 및 장주기 자재의 선제적 확보
우루무치의 영하 30도 저온 환경을 고려하여, 설비의 저온 맞춤형 솔루션 논의를 주도적으로 완료하였다. 노르트(Nord) 가열형 모터, 슈나이더(Schneider) 내저온 서보 전기 제어, 저온 전용 케이블, 내저온 강철 구조재 선정을 확정하였다. 모터 등 6주 이상 소요되는 장주기 자재에 대해서는 프로젝트 수립 단계에서 즉시 예비 발주 계획을 수립하여, 공기 지연 리스크를 원천적으로 해소하였다.
3. 설계 단계: 다분야 교차 병행 추진, 도면 합동 검토를 통한 설계 결함 일괄 해소
프로젝트 전체 기간이 불과 3.5개월에 불과하여, 기존의 순차적 설계 방식으로는 일정 요구를 충족할 수 없었다. 이에 2.5배의 인력 투입과 다분야 동시 교차 설계 관리 방안을 수립하고, 중추절과 국경절 연휴에도 전 인력이 초과 근무하며 도면 산출을 추진하였다.
3.1 다회차 합동 도면 검토를 통한 설계 결함 전수 최적화
기계, 토목, 전기 제어, 설치, 특수설비검사 등 다자 합동 검토를 조직하여 전 계열 설계상의 취약점을 선제적으로 해결하였다. 철근 배치 밀도를 최적화하여 매립 철물 설치에 적합하게 조정하고, 대형 점검용 그레이팅 패널을 이등분하여 현장 설치 난이도를 낮추었으며, 기계실 점검 사다리와 작업 플랫폼을 보완하고 출입구 점검 통로 방안을 도면 검토 기준에 포함시켰다. 횡이동 대차의 대각선 가이드, 완충기 고장, 플랩 간극, 접속 단차 등 기계 구조 결함을 개선하고, 출입구 차륜 감지 개구부 치수를 조정하며, 패턴 커버 플레이트의 소음 저감 구조를 최적화하고, 차량 접촉 완충 패드 두께를 개선하여 설계 단계에서 현장 개조를 원천 차단하였다.
3.2 현지화·차별화 특별 설계
일반적인 차량 탑재 플레이트 방식 주차장과 달리, 신장 프로젝트의 대형 케이지 휠 클램프 방식 이송, 직진 출입 회전, 2500kg 중하중, SUV 층별 주차 요구에 맞춰 설비 프레임과 횡이동 회전 플랫폼 구조를 별도로 최적화하였다. 지하 2층 소형차 주차면과 지상 SUV 주차면의 치수를 구분하여 현지 공용 차량 주차 수요에 부합하도록 하였다.
3.3 저온 설비 특별 설계 최적화
전기 제어팀과 협력하여 전 계열 저온 적응 솔루션을 업그레이드하였다. 모터 감속기 내장 전기 히터, 전기 제어반 보온층 및 온도 제어 히팅 패드 추가, 영하 30도 전용 센서 및 감속기 교체, 모든 구조재에 내저온 강재 적용 등을 통해 혹한기 운전 요구를 완벽하게 충족하였다.
4. 생산 단계: 공장 모듈화 사전 제작, 선행 조립을 통한 현장 재작업 방지
신장 현지의 ‘주 빔 현장 용접 금지’ 감독 요구에 부합하고 현장 설치工时을 단축하기 위해, 전 부재 공장 사전 제작 및 완제품 공장 사전 조립 생산 관리 모드를 적용하였다. 모든 핵심 기계·강철 구조 부품을 공장에서 가공, 시험 조립, 품질 검사까지 완료하여 영하의 옥외 시공 작업량을 대폭 줄였다.
4.1 모듈 분할 생산 및 완제품 공장 사전 조립 제도
주차장을 구동 주행 유닛, 케이지 차량 탑재 프레임, 주차 강재 프레임, 전기 제어 어셈블리의 4대 독립 모듈로 분할하고, 공장 내에서 완전한 조립 검증을 수행하였다.
구동 주행 모듈은 모터, 감속기, 주행 휠 시스템이 일체화되어 출하되며, 통일된 번호로 보호 포장을 적용한다. 현장에서는 볼트 체결만으로 연결이 가능하여 별도의 분해·조정이 필요 없다.

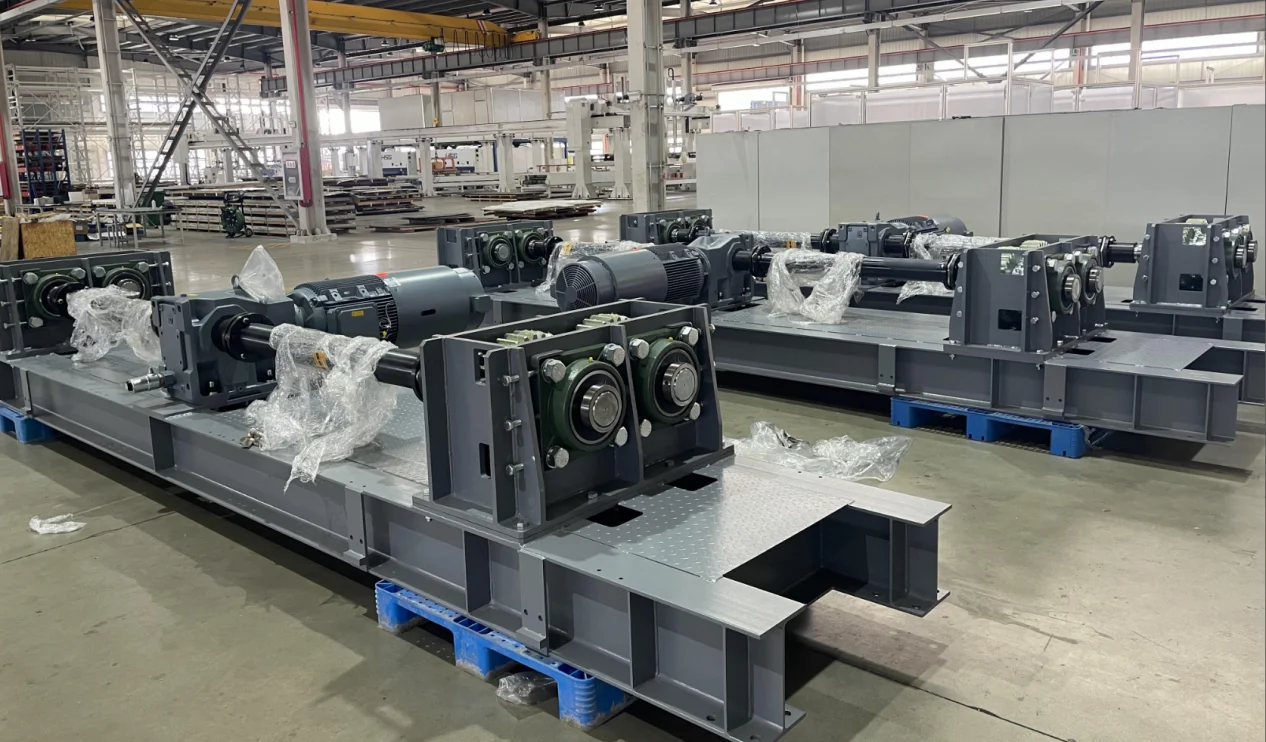

케이지 차량 탑재 프레임은 전체 용접 성형되며, 출하 전 평탄도와 구멍 위치 정밀도 전수 검사를 완료하여 신장 현장의 저온 환경에서 절단·교정 작업이 필요 없도록 하였다. 모든 강철 구조 부재는 출하 전 치수 검증과 비파괴 검사를 완료하고, 고강도 볼트는 일괄적으로 녹 방지·동결 방지 처리를 적용하여 현장 재작업의 원인을 원천 차단하였다.
4.2 상주 품질 검사를 통한 폐쇄형 관리
전담 품질 검사 인력을 공장에 상주시키고, 부재별 고유 번호 대장을 구축하여 식별 표시를 통일적으로 도포함으로써 번호 혼선, 오발송·누락을 방지하였다. 사전 조립 검수 기준을 엄격히 적용하여, 구멍 위치 편차, 프레임 변형, 구동 걸림 등의 문제가 발생할 경우 공장 내에서 즉시 시정을 완료한 후 출고를 허용하여, 영하의 시공 현장으로 문제가 넘어가지 않도록 하였다.
4.3 배치별 분산 생산 계획
표준 부품, 비표준 부품, 전기 제어 부품의 생산 주기를 분리하고, 저온 전용 모터, 가열식 전기 제어 등 장주기 부품을 우선 생산하며, 매일 생산 진행 대장을 갱신하여 각 모듈의 부속 자재가 동시에 완성되도록 함으로써 배치별 출하를 위한 기반을 마련하였다.
5. 출하 및 입고: 표준화된 대장 관리와 2인 확인 폐쇄형 체계 구축
과거 프로젝트에서 발생한 출하 목록 불명확, 표준 부품 지연, 현장 점검 누락이라는 세 가지 문제점을 해결하기 위해 표준화된 물류 관리 프로세스를 구축하였다.
5.1 모듈별 분류 출하 목록
주차장을 독립 모듈 기준으로 자재 목록을 분할하고, 자재 코드를 통일하고 설치 구역과 부재 용도를 표기하였다. 대형 강철 구조물, 전기 제어 소형 부품, 표준 부속품을 배치별·구역별로 분리 운송하고, 목록은 화물과 동행하여 현장 작업반이 신속하게 분류·점검할 수 있도록 하였다.
5.2 입고 시 2인 확인 제도
각 배치별 자재 도착 시, 창고 관리자와 설치 작업반장이 2인 합동 점검을 실시하고 수량과 규격을 서명으로 확인하도록 하였다. 부품 누락이나 파손 제품은 당일 생산 부서에 피드백하여 재발송함으로써, 부품 부족으로 인한 공사 중단을 방지하였다.

5.3 저온 운송 방호 관리

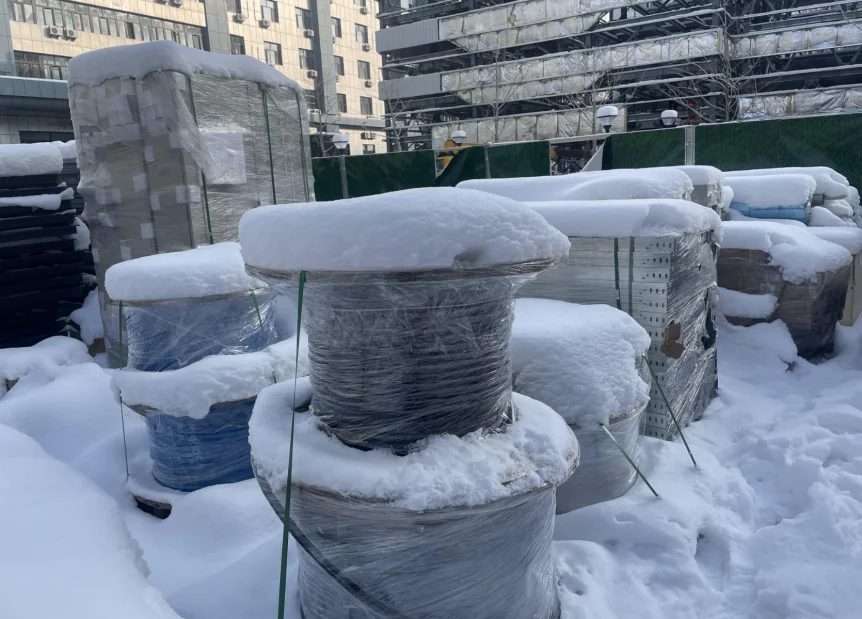

물류 일정을 배치별로 분산 조정하여 신장 지역의 폭설 등 극한 기상을 피하고, 대형 강철 구조물은 두꺼운 보온 방수포로 전체를 덮어 운송 중 결빙 및 녹 발생을 방지하였다. 케이블과 전기 제어 부품은 별도로 보온 포장하여 저온 동파를 방지하였다.
6. 현장 설치 단계: 혹한 속 혈투 + 춘절 전원 자리 지킴, 안전과 진도 이중 보장


이번 단계는 프로젝트 관리 난이도가 가장 높고 팀 응집력이 가장 크게 시험대에 오른 구간이었다. 시공 전 구간이 우루무치의 한겨울에 진행되어, 작업장에는 장기간 눈이 쌓여 있었고 현장에 도착한 자재를 야외에 하룻밤만 두어도 완전히 대설에 덮였다. 강철 구조물과 케이블 표면은 얼음으로 뒤덮였고, 고소 인양, 강철 구조물 조립, 전기 제어 배선 작업에는 매우 큰 안전 위험이 존재했다. 동시에 춘절 연휴와 겹쳐 인력 이탈과 공기 중단 리스크가 컸다. 이에 안전 관리, 공기 총괄, 인문적 배려의 세 가지 측면에서 정밀화된 관리 조치를 동시에 시행하였다.
6.1 극한기 동절기 시공 특별 안전 관리
(1) 매일 사전 제빙·제설 작업 체계
매일 오전 조는 1시간 일찍 현장에 투입되어 작업반을 지휘하여 강철 기둥, 강철 빔, 인양 프레임, 사다리, 현장 도착 자재에 대한 전면적인 제설·제빙 작업을 실시하였다. 고소 작업자는 두꺼운 방한·미끄럼 방지 안전화, 동상 방지 장갑, 미끄럼 방지 안전 로프 착용을 의무화하고, 현장 전담 안전관리자가 고소 작업을 전 과정 감시하여 빙판 미끄러짐 추락 및 금속 동상 사고를 원천 차단하였다.
(2) 시간대 분산 시공 공정 최적화
새벽 0시부터 8시까지의 극한기 시간대를 피하여, 고소 인양과 강철 구조물 볼트 조립을 상대적으로 기온이 높은 주간 시간대에 배치하였다. 모든 전기 제어 배선 작업 전에는 케이블과 제어반을 보온 텐트로 옮겨 해동함으로써 저온으로 인한 케이블 취성 파손을 방지하였다.
(3) 현장 방한 후방 지원
시공 현장에 밀폐형 보온 임시 숙소를 설치하고 24시간 온수와 난방 설비를 갖추었으며, 방한복과 보온 보호구를 충분히 지급하고 온열 음료와 따뜻한 식사를 정기적으로 제공하였다. 매일 작업 전 조회에서 저온 동상 방지, 미끄럼 방지, 전기 사용 안전에 대한 특별 교육을 병행하여 시공 안전과 인력 건강을 함께 도모하였다.
6.2 극한 공기 속 인력 총괄, 주야간 연속 병행 시공

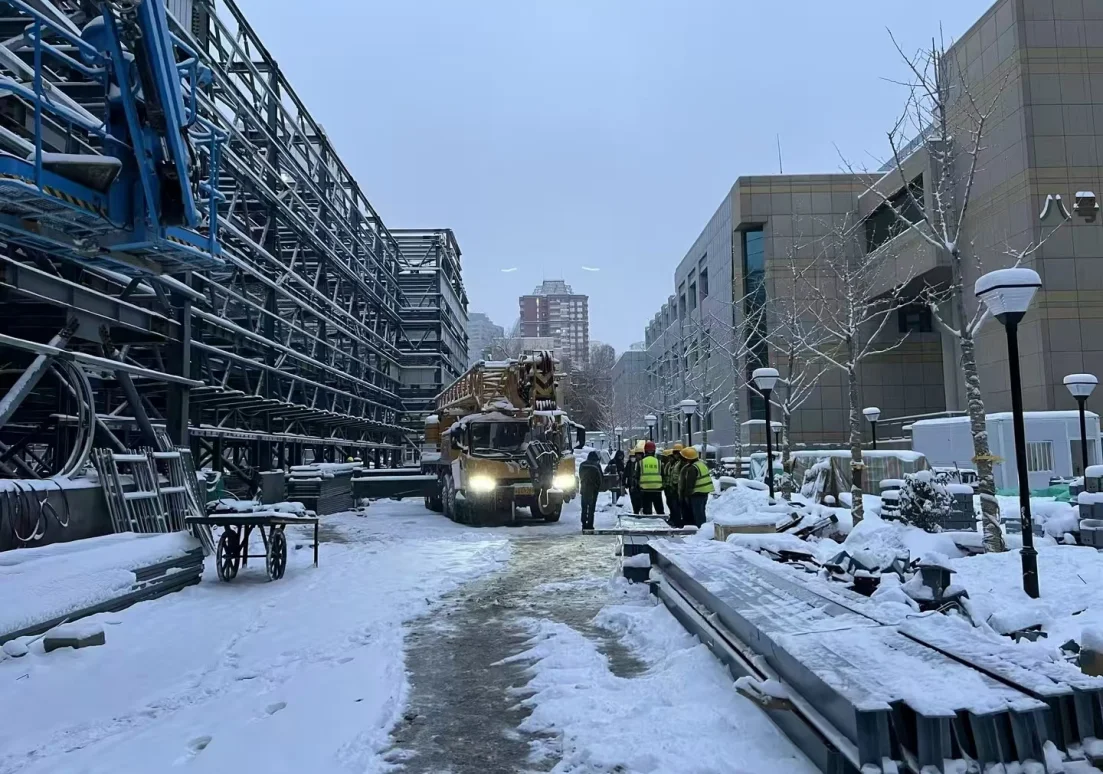

20명 이상의 전문 설치 인력을 배치하고, 7개 주차장 구역으로 나누어 동시에 병행 작업을 실시하며 2교대 근무 제도를 적용하였다. 납기 일정을 맞추기 위해 야간 연속 인양 시공을 여러 차례 실시하였다.

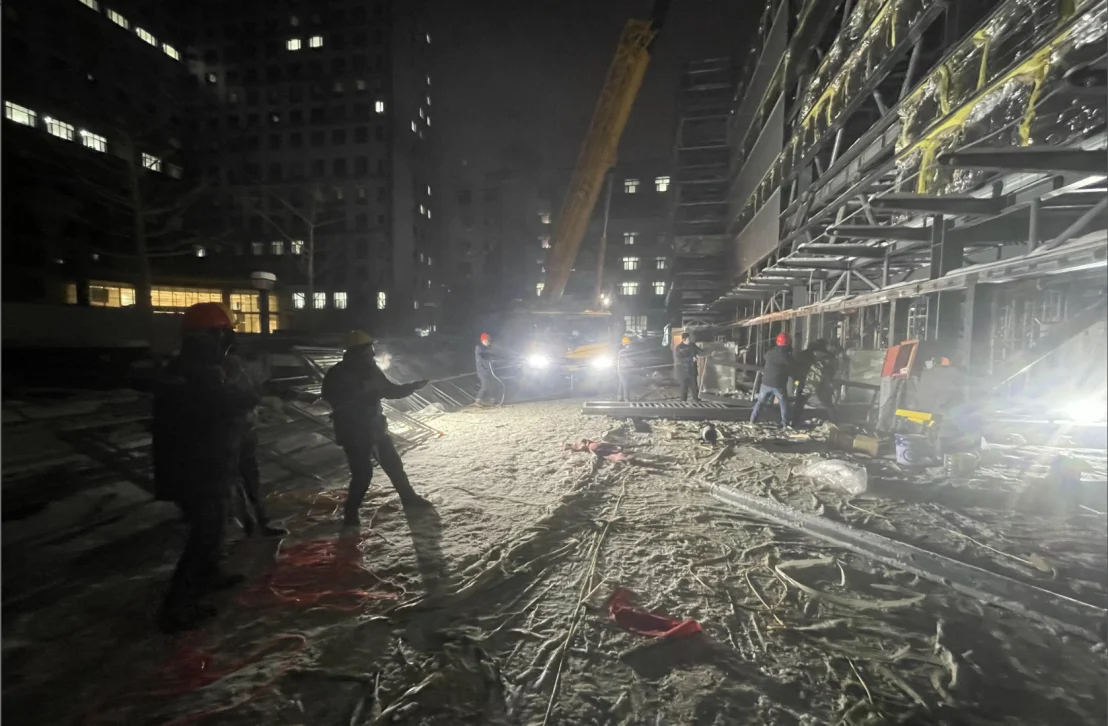

영하 20여 도의 깊은 밤, 작업장은 눈과 진흙으로 뒤덮이고 칼바람이 뼈를 파고들었으며, 크레인의 조명이 현장의 유일한 광원이었다. 시공 인력은 두꺼운 솜옷을 입고도 인양과 강철 프레임 조립 작업을 묵묵히 지켜냈다. 나는 전 과정 현장에 상주하며 총괄 조정하고, 야간에는 현장에 머물며 크레인, 자재, 토목 교차 시공을 조율하였다. 매일 새벽에는 진도 회고 회의를 열어 당일 문제를 당일 폐쇄형으로 시정 완료하였다.
6.3 춘절 전 직원 현장 상주 수비, 전원의 헌신으로 납기 일정 사수

춘절 휴업으로 인해 프로젝트가 기한을 넘기는 사태를 막기 위해, 명절 전 전 직원을 대상으로 동원 소통 회의를 진행하였다. 전체 시공·기술 인력이 자발적으로 귀향과 가족 상봉을 포기하고, 춘절 연휴 내내 시공 현장은 하루도 멈추지 않았다. 야외 금속 구조물은 접촉하는 순간 곧바로 얼어붙었지만, 작업자들은 고소 설치와 배관·배선 작업을 계속 이어갔다. 기술 인력은 간이 보온 구역에서 쉬지 않고 설비 연동 시험을 진행하였다.

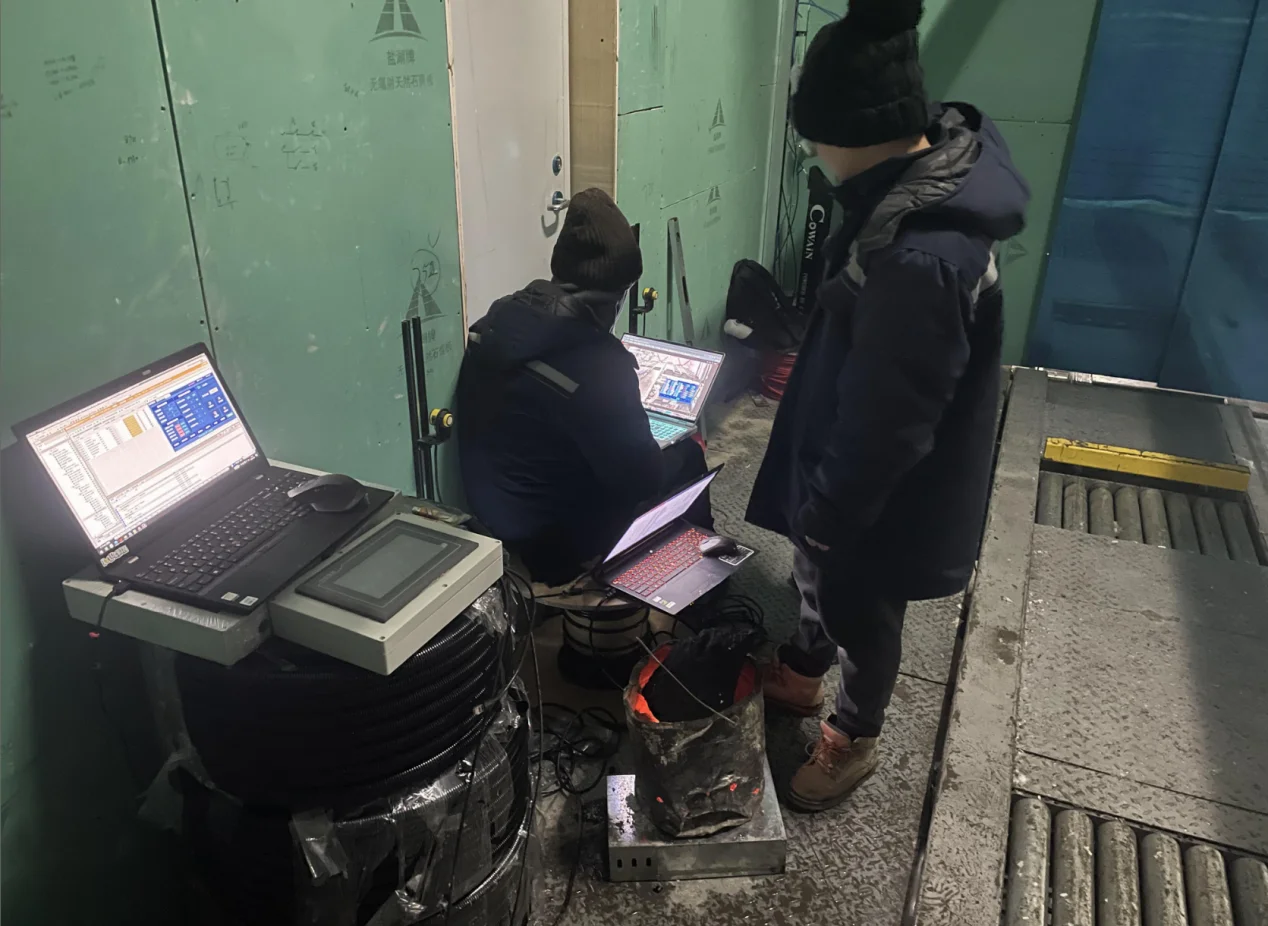

기계·전기 제어 기술 인력은 시험 가동 지점에 상주하며 여러 대의 노트북으로 프로그램을 동시에 실행하고, 저온 환경에서의 승강, 횡이동, 안전 보호 장치 작동 변수를 반복적으로 테스트하였다. 극한기 환경에서 발생하는 전기 제어 기동·정지 지연, 센서 저온 민감 반응 등의 문제에 대해 현장에서 시운전 방안을 최적화하여, 주차장 전체 시스템이 현지 동절기 운전 조건에 완전히 적합하도록 보장하였다.

현장에서 초기 설계 최적화 항목을 동시에 적용하였다. 기계실 점검 사다리에는 작업 플랫폼을 추가 설치하고, 횡이동 대차의 배선함 고정 위치를 통일하고, 플랩 끝단의 모서리 가공을 조정하여 접속 단차를 제거하고, 대각선 완충기와 가이드 휠 구조를 최적화하는 등 모든 설비의 세부 결함을 설치 단계에서 전부 시정 완료하였다.
7.검수 단계: 단계별 자체 점검 + 감독 기관 사전 협의를 통한 특수설비 검사 일괄 통과
검수 단계에서 집중적인 시정 작업이 발생하는 것을 방지하기 위해, 모듈별·층별 자체 점검, 예비 검수, 정식 특수설비 검사의 3단계 검수 프로세스를 수립하였다.
7.1 항목별·구간별 자체 점검
기초 토목, 강철 구조물 본체, 승강 케이지, 횡이동 대차, 출입구 설비, 전기 제어 시스템을 모듈별로 항목별 자체 점검하고, 완전한 검사 기록을 보관하였다. 단차, 높낮이 차이, 설비 고장 등을 발견하면 사전에 조정·시정하였다.
7.2 예비 검수 단계에서 특수설비검사원과 사전 협의
프로젝트 완성률이 80%에 도달했을 때 신장 특수설비검사원 엔지니어를 초청하여 현장 예비 점검을 실시하였다. 완충 장치, 안전 방호, 저온 전기 제어 시스템, 공장 사전 제작 강철 구조물 접합 구조에 대해 사전에 협의하고 최적화하여 모든 적합성 항목을 보완하였다.
7.3 전 시스템 연동 형식 시험
420개 주차면에 대한 전 과정 차량 입출고 연동 시험을 완료하였다. 횡이동 회전, 승강, 휠 클램프 이송 시스템이 안정적으로 작동하고, 완충기, 리미트 스위치, 추락 방지 안전 장치가 모두 기준에 도달하였다. 프로젝트는 특수설비 형식 시험과 준공 검수를 한 번에 통과하였으며, 시정 항목이 없었다.
8.사후 관리 사전 배치: 현지화 장기 운영·유지보수로 신장 고한랭 장기 사용에 적합
프로젝트 인도가 관리의 종점이 아니므로, 발주처의 사후 운영·유지보수 우려를 해소하기 위해 현지화 사후 보장 체계를 사전에 계획하였다.
8.1 현지 예비 부품 사전 비축
우루무치에 프로젝트 전용 예비 부품 창고를 마련하고, 저온 가열 모터, 서보 드라이버, 내한 센서, 체인, 완충 패드 등 핵심 소모성 부품을 사전에 확보하였다. 저온 전용 부품은 별도로 분류 보관하였다.
8.2 현지 운영·유지보수팀 실습 교육 인계
본사 전기 제어 엔지니어가 15일간 현장에 상주하며 발주처 운영·유지보수 인력에게 전 과정 실습 교육을 진행하였다. 저온 설비 기동·정지, 전기 제어 가열 시스템 유지보수, 동절기 강철 구조물 제빙 정비 등 특별 작업을 중점적으로 교육하였다.
8.3 연중무휴 고한랭 비상 대응 체계
신장 지역 전용 사후 관리 대응 채팅방을 개설하고, 본사 기술팀과 현지 유지보수 인력이 이중으로 대응하도록 하였다. 영하의 저온 환경에서 설비 고장 발생 시 4시간 내에 현장에 도착하여 처리함으로써 주차장의 연중 안정적인 운영을 보장한다.
9.프로젝트 관리 총괄 및 팀 감사 인사
본 프로젝트는 3.5개월이라는 한계 공기, 영하 30도의 극한기 시공, 현지 특수설비 감독 규정, 춘절 인력 부족이라는 다중 압박 속에서도 순조롭게 인도되었다. 이는 전 주기 사전 리스크 통제, 공장 모듈화 사전 제작을 통한 현장 작업량 감소, 다공정 교차 병행 정밀 관리, 사람 중심의 현장 총괄이라는 네 가지 관리 방침이 핵심적 역할을 하였다. 사전 도면 합동 검토, 완제품 공장 사전 조립, 현지 강철 구조물 사전 제작 등의 관리 조치를 통해 유사 프로젝트에서 발생하는 매립 철물 편차, 강철 구조물 현장 절단, 설비 조립 결함 등의 전 과정 재작업 문제를 근본적으로 회피하였으며, 고한랭 지역 대형 기계식 입체 주차장의 전 과정 관리 모델 실현 가능성을 충분히 검증하였다.
프로젝트의 성공적인 완수는 모든 일선 시공 인력의 무한한 헌신 덕분이다. 깊은 겨울 폭설과 뼈를 에는 추위 속에서도 모두가 자발적으로 춘절 가족 상봉을 포기하고 인양, 설치, 시운전 현장을 밤낮으로 지켰다. 혹한을 두려워하지 않고 연속 작업에 매진하며, 묵묵한 헌신으로 납기 일정을 지켜냈다. 설계, 생산, 후방 지원, 기술팀도 지역을 넘나들며 전 과정에서 연계하여 현장의 각종 변경과 시정 요구에 신속히 대응함으로써, 상하가 한마음으로 협력하여 난관을 돌파하는 팀워크를 형성하였다.
이번 신장 시허우제 프로젝트는 서북 고한랭 지역 대형 케이지 방식 기계식 입체 주차장에 적합한 표준화된 관리 방안을 구축하였다. 향후 서북 저온 지역의 유사 프로젝트에 완전하게 재현 가능한 프로젝트 수립, 설계, 생산, 시공, 운영·유지보수 관리 참고 템플릿을 제공한다.
